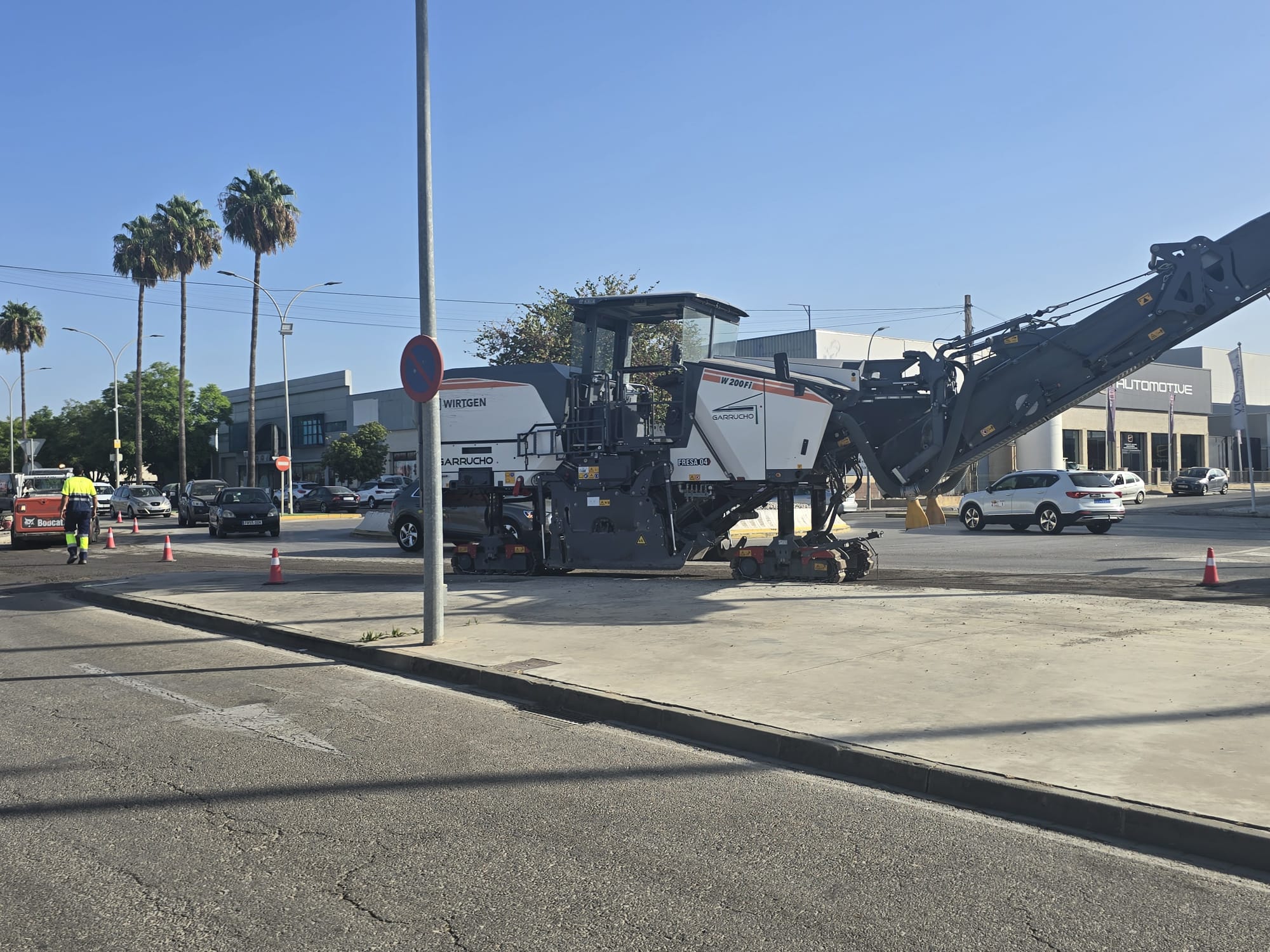

Utrera culmina su primer Plan de Asfaltado con los trabajos en la rotonda del Polígono El Torno

El Ayuntamiento de Utrera ultima las actuaciones del plan mientras prepara un nuevo programa de asfaltado que llegará a una veintena de calles de Utrera y sus pedanías

La Delegación de Obras e Infraestructuras del Ayuntamiento de Utrera culmina estos días el primer Plan de Asfaltado con los trabajos previstos en la rotonda situada en el Polígono Industrial El Torno. La actuación se desarrollará durante la noche de este martes, 25 de agosto, a partir de las 21:30 horas, con el objetivo de reducir al máximo las afecciones al tráfico y a la actividad empresarial de la zona.

El concejal de Obras, José A. López León, ha explicado que la elección del horario nocturno responde a la necesidad de minimizar las molestias a los usuarios de las vías y a las empresas del Polígono El Torno. Desde el Ayuntamiento señalan que, a primera hora de la mañana, el tránsito de vehículos estará funcionando con normalidad.

Última actuación del Plan de Asfaltado en Utrera

Con el asfaltado de esta rotonda se completa la última zona pendiente incluida en el primer Plan de Asfaltado. Paralelamente, los trabajos continúan con el pintado de la señalización vial sobre el pavimento en diferentes puntos ya finalizados.

Los servicios municipales están llevando a cabo además una revisión de las zonas en las que se ha intervenido para detectar y corregir posibles incidencias. Entre las actuaciones complementarias se contempla también el levantamiento y adecuación de pozos y arquetas allí donde sea necesario.

El plan incluye igualmente trabajos de mejora del entorno urbano. En distintas rotondas se procederá a la instalación de iluminación y sistemas de riego, mientras que en la entrada de Utrera desde la autovía se completarán las labores de conservación y embellecimiento de los alcorques donde se han plantado palmeras.

Nuevo plan de asfaltado para una veintena de calles

Una vez finalizado este primer programa de actuaciones, el Ayuntamiento de Utrera ya tiene elaborado un nuevo Plan de Asfaltado que se ejecutará durante los próximos meses.

El nuevo plan contempla actuaciones en otra veintena de calles de Utrera y sus pedanías, con intervenciones adaptadas a las necesidades concretas de cada vía.

Los trabajos podrán incluir fresado, asfaltado y otras actuaciones complementarias destinadas a mejorar el estado de conservación de las calzadas y reforzar la seguridad vial. También se actuará en aquellos puntos que afectan a los cruces y desplazamientos de los peatones.

De esta manera, el Ayuntamiento prevé dar continuidad a las actuaciones de mejora y conservación del viario urbano de Utrera, extendiendo el programa de asfaltado a nuevas calles y también a las pedanías del municipio.

Finalizan las obras de la Capilla de San Francisco del Cementerio Municipal de Utrera tras una inversión de casi 80.000 euros

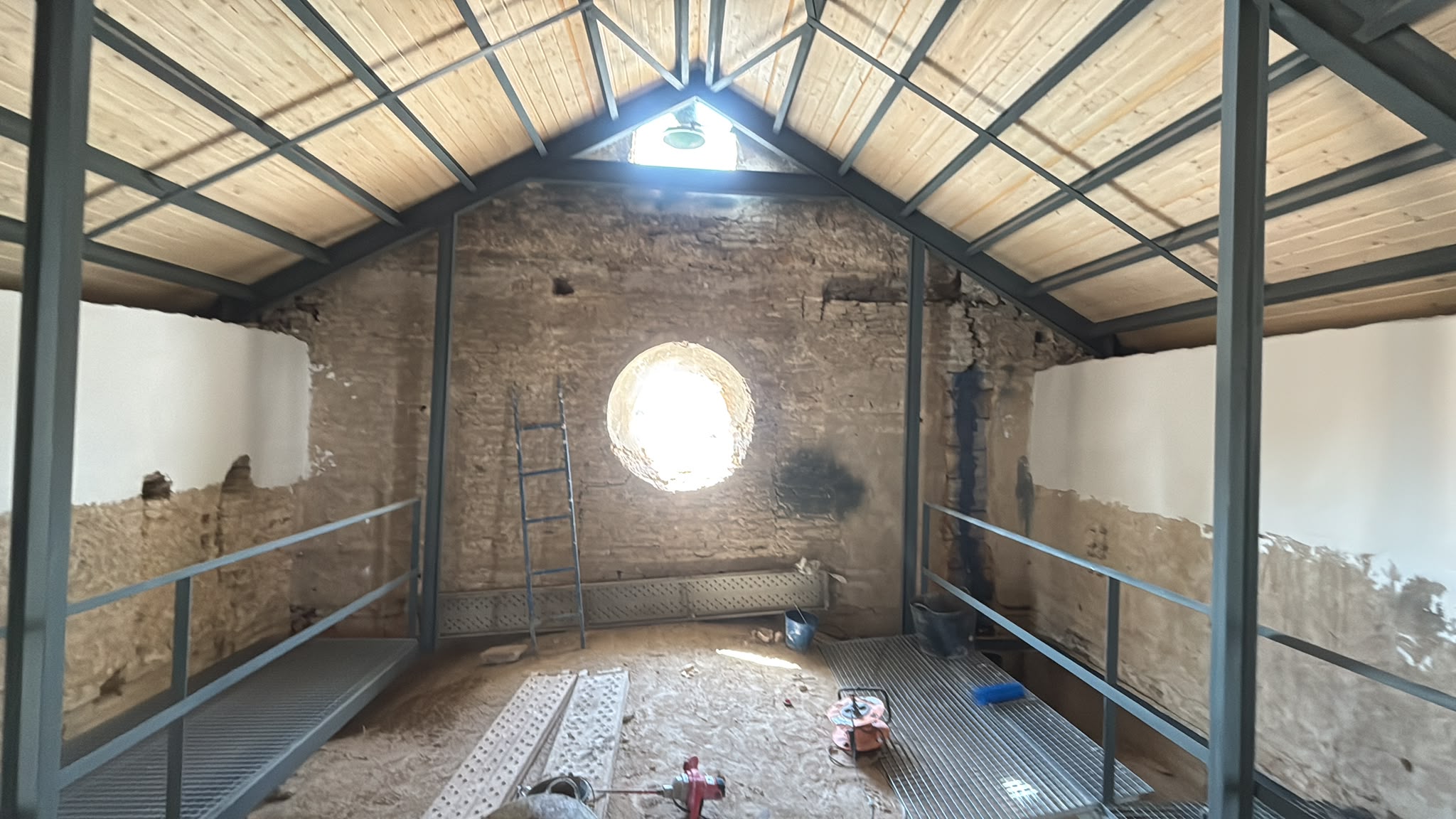

La actuación ha permitido renovar por completo la cubierta de este edificio del siglo XVIII y mejorar su conservación y seguridad

 La Capilla de San Francisco del Cementerio Municipal de Utrera ya cuenta con una nueva cubierta después de finalizar unas obras que han supuesto una inversión de 79.962 euros. La intervención ha permitido actuar sobre uno de los elementos que presentaba un mayor deterioro y que suponía un riesgo para la conservación y la seguridad del inmueble.

Los trabajos se han desarrollado debido al avanzado estado en el que se encontraba la antigua cubierta, que presentaba problemas estructurales y riesgo de desprendimientos. Con la actuación se ha renovado completamente el sistema de cubrición y se han realizado además diferentes trabajos de consolidación, impermeabilización y reparación de los paramentos.

Una nueva cubierta para la Capilla de San Francisco

La intervención ha incluido el desmontaje y demolición de la antigua cubierta, formada por tejas curvas y una estructura de madera, que ha sido sustituida por una nueva estructura metálica compuesta por vigas y viguetas.

Sobre esta estructura se ha colocado un panel sándwich y una nueva cubierta de teja cerámica curva, manteniendo una estética acorde con la imagen tradicional de la capilla y con las características del edificio.

Las obras se han completado con la instalación de cumbreras, aleros, canalones y bajantes de acero galvanizado, además de diferentes actuaciones de albañilería destinadas a consolidar los paramentos y reparar las grietas existentes.

También se han aplicado soluciones específicas de impermeabilización, mediante placas asfálticas y productos elásticos, con el objetivo de evitar filtraciones y proteger el edificio frente a los problemas derivados de la humedad.

Actuaciones de mejora en el Cementerio Municipal de Utrera

La rehabilitación de la cubierta de la Capilla de San Francisco se incorpora al conjunto de actuaciones que se han realizado en los últimos años en el Cementerio Municipal de Utrera.

Entre las intervenciones desarrolladas se encuentra la construcción de 195 nuevos nichos y 63 columbarios en el Patio de Santa María, además de la renovación integral del Patio de San Vicente.

En este último espacio se sustituyó el albero por un pavimento de hormigón antideslizante y se habilitaron nuevos parterres para mejorar las condiciones y el entorno del patio.

El Ayuntamiento también ha puesto en servicio un nuevo cenicero y ha acometido mejoras en el actual crematorio, que continuará funcionando hasta la puesta en marcha de las nuevas instalaciones.

Actualmente, se encuentran en proceso de licitación tanto la construcción del nuevo edificio del crematorio como la adquisición e instalación del nuevo horno.

Una capilla del siglo XVIII en el Cementerio de Utrera

La Capilla de San Francisco es uno de los edificios más antiguos del Cementerio Municipal de Utrera. Su origen se remonta al siglo XVIII y se encuentra vinculada históricamente a terrenos relacionados con la orden franciscana.

Ya en el siglo XIX, estos terrenos estuvieron relacionados con el impulso de Clemente de la Cuadra para la creación del actual cementerio municipal.

El inmueble presenta una arquitectura sobria y una única nave, y forma parte del inventario municipal de yacimientos arqueológicos y elementos de interés patrimonial.

La renovación de su cubierta supone, por tanto, una actuación destinada no solo a mejorar la seguridad y evitar el deterioro del edificio, sino también a contribuir a la conservación de uno de los elementos históricos que forman parte del patrimonio de Utrera.

El Altozano y la Caseta Municipal puntos principales de los actos y actuaciones musicales de la Feria

  Citas de gran calado deportivo y musicales pensadas para todos los públicos y con acceso totalmente gratuito:

Con la llegada de los últimos días de agosto y los primeros compases de septiembre, Utrera vuelve a prepararse para vivir una de sus tradiciones más arraigadas: la Feria y Fiestas de Consolación. Desde el Ayuntamiento se ha desplegado un intenso trabajo de coordinación y montaje para garantizar que utreranos y visitantes disfruten de una festividad repleta de música, convivencia, solemnidad y cultura.

*Prefería estarán presentes un año más en el Altozano, trasladando la alegría y los compases previos al encendido de la portada al centro de la plaza.

La Plaza del Altozano: Deporte y música al alcance de todos

La Plaza del Altozano acogerá citas de gran calado deportivo y musical pensadas para todos los públicos y con acceso totalmente gratuito:

•             Viernes, 28 de agosto (20:30 h a 00:30 h): II Velada de Boxeo, con combates de exhibición e interés deportivo organizados por la Delegación de Deportes.

•             Miércoles, 2 de septiembre (22:00 h): Concierto de Manuel Lombo (Gira 2026 «De Manuel a Manuel»). Un elegante homenaje musical al compositor jerezano Manuel Alejandro.

•             Jueves, 3 de septiembre (22:00 h): Concierto de La Frontera. La mítica banda madrileña, pionera del country-rock en español, repasa sus cuatro décadas en los escenarios con éxitos como «El Límite».

Entrega del Mostachón

El miércoles 2 de agosto a las 21:00 horas, en la Casa de Cultura, la Orden del Mostachón entregará sus galardones anuales, reconocimientos que este año recaen en las figuras de Juan Diego Carmona Luque, Jefe de Emergencias del Ayuntamiento de Utrera, con una dilata y excelente carrera a lo largo de 40 años al servicio de la ciudad y de los utreranos, y el joven fubolista utrerano Álvaro García, por su trayectoria y éxitos deportivos. El acto contará con entrada libre hasta completar aforo.

La Caseta Municipal: Espacio para la convivencia y el reencuentro

Ubicada en la Plaza del Flamenco, la Caseta Municipal albergará una propuesta continuada y diversa desde la noche del alumbrado hasta la jornada de clausura:

Viernes, 4 de septiembre — Inauguración y «Noche del Pescaíto»

Tras el encendido del alumbrado a las 22:00 h, la Caseta Municipal abrirá sus puertas a las 21:15 h para acoger la tradicional Cena del «Pescaíto» dedicada a mayores y pensionistas (7€).

•             23:00 h: Rondalla Manolo García y Grupo de Folclore del C.P.A. Mayores de Utrera.

•             00:30 h: Joana Jiménez en Concierto (Gira 2026), uniendo la fuerza de la copla y el flamenco.

•             02:00 h a 05:00 h: Baile con la Orquesta Elegidos.

Sábado, 5 de septiembre — Flamenco de raíz y grandes homenajes

•             16:00 h: Actuación de Luces del Alba.

•             18:00 h: Espectáculo flamenco «Florecer» de Inés Rubio junto a «El Ñoño».

•             00:30 h: Paco Candela (Gira 30 Aniversario), repasando tres décadas de trayectoria como «cantaor del pueblo».

•             01:30 h a 04:30 h: Orquesta Elegidos.

Domingo, 6 de septiembre — Del flamenco fusión al pop nacional

•             16:00 h: Actuación del Grupo Salma Flamenco Fusión.

•             01:00 h: Concierto de La Húngara, referente del flamenco-pop con sus grandes éxitos.

•             Noche: Pases de la Orquesta Elegidos.

Lunes, 7 de septiembre — Tradición, juventud y homenaje al centenario

•             14:30 h: Entrega de premios del Concurso de Exorno de Casetas de Feria.

•             16:00 h: Actuación del grupo Arkike.

•             18:00 h: Espectáculo «Herencia Viva» de David Guerreros.

•             00:30 h: Espectáculo «Por Pepa de Utrera. Arte y Compás con los Loreto y Montoya», reconocimiento institucional en el centenario del nacimiento de la artista utrerana.

Martes, 8 de septiembre — Festividad patronal y fin de fiesta

•             15:00 h: Concierto del emblemático dúo Las Carlotas.

•             17:00 h: Actuación de la Academia Merche y Yohana.

•             18:00 h: Gran Merienda Infantil seguida del espectáculo musical «K-POPS» (18:30 h).

La Feria de Consolación 2026 finalizará a las 23:59 h con el gran espectáculo de Fuegos Artificiales en el Parque del V Centenario.

Finaliza la primera fase de las obras de rehabilitación del Pasaje Niño Perdido

La actuación, incluida en el Plan Más Sevilla, está orientada a la rehabilitación integral de este enclave del casco urbano

El Ayuntamiento de Utrera ha finalizado la

primera fase

del proyecto de intervención en el

Pasaje Niño Perdido

, una actuación incluida en el

Plan Más Sevilla

y orientada a la rehabilitación integral de este enclave del casco urbano.

El objetivo principal de la intervención es

mejorar el estado del pavimento y renovar las infraestructuras básicas de saneamiento y abastecimiento

, garantizando la seguridad, la accesibilidad y la correcta evacuación de las aguas en el pasaje.

Antes de la actuación, el pavimento presentaba un avanzado deterioro en gran parte de sus piezas cerámicas, además de pendientes inadecuadas que provocaban acumulaciones de agua y humedades en las fachadas colindantes. Asimismo, la red de saneamiento se encontraba en mal estado y no garantizaba una evacuación eficiente de las aguas residuales y pluviales.

En esta primera fase, los trabajos se han centrado en

la mitad sur del pasaje, en dirección a la plaza Enrique Montoya

. Las obras han incluido la

sustitución completa del pavimento y la renovación de las redes de saneamiento y abastecimiento

de este tramo.

El resto del Pasaje Niño Perdido será objeto de intervención en

fases posteriores

, avanzando así en la rehabilitación integral de este espacio.

El presupuesto de esta primera fase asciende a

71.615 euros (IVA incluido)

, una inversión que ha permitido mejorar notablemente la funcionalidad, la seguridad y la imagen urbana de este enclave.

VOX Utrera pide que la nueva ordenanza permita la música en la Tardebuena y la Tardevieja

La formación propone regular con antelación la música los días 24 y 31 de diciembre, fijando horarios, límites acústicos y condiciones de seguridad, y plantea reducir las tasas a quienes recurran a empresas certificadoras para tramitar sus licencias.

VOX Utrera ha solicitado que la nueva Ordenanza de Actividades de Utrera contemple expresamente la celebración de la Tardebuena y la Tardevieja, permitiendo la música durante los días 24 y 31 de diciembre bajo unas condiciones previamente establecidas.

El coordinador de VOX Utrera, José Miguel Jiménez, considera que ambas celebraciones se han convertido en parte de las costumbres navideñas de la localidad y defiende que empresarios, vecinos y ciudadanos conozcan con suficiente antelación las reglas que deberán cumplirse.

Según la propuesta de la formación, la nueva ordenanza debería establecer de forma clara los horarios permitidos, límites acústicos, condiciones de seguridad y medidas destinadas a garantizar el descanso de los vecinos.

“Si la ‘Tardebuena’ y la ‘Tardevieja’ se celebran todos los años y concentran a numerosos ciudadanos en establecimientos y calles de Utrera, lo lógico es regularlas con antelación y no dejar cada Navidad a empresarios y vecinos pendientes de decisiones de última hora”, señala Jiménez.

Música en la Tardebuena y Tardevieja de Utrera

Desde VOX Utrera sostienen que es posible compatibilizar el apoyo a la hostelería de Utrera y la celebración de estas jornadas con el derecho al descanso de los residentes.

La formación apuesta por que sea la propia ordenanza municipal la que determine las condiciones bajo las que podrá desarrollarse la actividad musical durante estas fechas, respetando los objetivos de calidad acústica y recurriendo, cuando legalmente corresponda, a los mecanismos excepcionales contemplados en la normativa.

El objetivo, según explica VOX, sería evitar que cada Navidad vuelva a surgir la incertidumbre sobre qué actividades están permitidas y bajo qué condiciones durante dos jornadas que congregan a numerosos utreranos en bares, terrazas y calles del municipio.

VOX propone reducir algunas tasas municipales

La propuesta de VOX Utrera para la nueva ordenanza incluye también una medida relacionada con la tramitación de licencias de actividad.

La formación plantea una reducción de las tasas municipales para aquellos ciudadanos o empresarios que recurran a empresas certificadoras habilitadas durante la tramitación de sus licencias.

VOX argumenta que, si el interesado asume el coste de una revisión técnica externa que contribuye a reducir la carga de trabajo de los servicios municipales, ese ahorro debería tener algún tipo de reflejo en la tasa que finalmente abona al Ayuntamiento.

La formación resume su propuesta en cuatro principios: “permitir la actividad con reglas claras, menos burocracia para quien cumple, protección del descanso vecinal y las mismas exigencias para todos”.

Con esta iniciativa, VOX Utrera pretende que la futura Ordenanza de Actividades dé una respuesta estable a la Tardebuena y la Tardevieja, dos jornadas que en los últimos años han adquirido un importante protagonismo dentro de la Navidad y la actividad hostelera de Utrera.

Abierto el plazo de inscripción para la Cena del Pescaíto en la Feria de Utrera 2026

Las entradas tienen un precio de 7 euros y podrán retirarse hasta el viernes 21 de agosto en el Centro de Participación Activa para Personas Mayores

 El Ayuntamiento de Utrera ha abierto este lunes 17 de agosto el plazo de inscripción para participar en la tradicional Cena del Pescaíto 2026, una de las citas vinculadas a la Feria de Consolación.

Las gestiones podrán realizarse desde el 17 hasta el 21 de agosto, ambos inclusive, en horario de 9:00 a 12:00 horas, en el Centro de Participación Activa para Personas Mayores, antiguo Hogar del Pensionista, situado en la avenida Juan XXIII, número 51.

REQUISITOS PARA PARTICIPAR

Podrán inscribirse las personas mayores de 65 años nacidas y empadronadas en Utrera. Para retirar las entradas será necesario presentar la documentación correspondiente en función de cada caso.

Los socios del Centro deberán presentar su carné de socio, mientras que las personas nacidas en Utrera tendrán que aportar el DNI. En el caso de quienes no hayan nacido en la localidad, será necesario presentar el DNI y un certificado de empadronamiento.

Las personas con movilidad reducida deberán aportar igualmente el DNI, además del correspondiente justificante de cuidador.

DOS ENTRADAS POR PERSONA Y UN PRECIO DE 7 EUROS

Según la información difundida por el Ayuntamiento, se entregarán dos entradas por persona, previa presentación de la documentación necesaria.

El precio establecido es de 7 euros por persona. Desde el Centro de Participación Activa se recomienda acudir con el importe exacto para facilitar la adquisición de las entradas.

SORTEO PÚBLICO EL 24 DE AGOSTO

Una vez finalizado el periodo habilitado para las inscripciones, el lunes 24 de agosto se realizará el sorteo público.

La Cena del Pescaíto forma parte de las actividades relacionadas con la Feria de Consolación de Utrera y vuelve a reservar un espacio específico para las personas mayores de la localidad.

Desestimado el recurso de Villalobos contra el Pleno sobre el nuevo contrato de limpieza de Utrera

La Justicia rechaza la impugnación presentada por el portavoz del PSOE contra los acuerdos del Pleno extraordinario del 18 de marzo y le impone las costas, con un máximo de 600 euros. El Ayuntamiento espera avanzar en septiembre con la apertura de las ofertas de las seis empresas que optan al contrato.

Un nuevo pronunciamiento judicial despeja el camino para continuar con la tramitación del nuevo contrato de recogida de residuos urbanos, limpieza viaria y Punto Limpio de Utrera. El alcalde, Francisco Jiménez, ha informado este lunes de la desestimación del recurso presentado por el portavoz socialista y exalcalde, José María Villalobos, contra los acuerdos adoptados en el Pleno extraordinario y urgente celebrado el pasado 18 de marzo.

El recurso había sido presentado ante la jurisdicción Contencioso-Administrativa después de las distintas impugnaciones planteadas anteriormente ante el Tribunal Administrativo de Recursos Contractuales de la Junta de Andalucía en relación con la licitación del servicio de limpieza.

Según ha explicado el alcalde en rueda de prensa, la resolución judicial rechaza ahora los argumentos planteados por Villalobos y establece además su condena al pago de las costas procesales, con un límite máximo de 600 euros.

La jueza considera justificada la urgencia del Pleno

La impugnación se dirigía contra los acuerdos adoptados por el Pleno extraordinario y urgente del 18 de marzo de 2026, en el que volvió a abordarse el pliego del contrato de recogida de residuos y limpieza viaria.

Villalobos argumentaba que la convocatoria no había concedido tiempo suficiente a la oposición para estudiar los asuntos incluidos en el orden del día y que esta circunstancia había obstaculizado el trabajo del Grupo Municipal Socialista, colocándolo en una situación de indefensión.

Sin embargo, según la resolución dada a conocer por el Ayuntamiento, la jueza considera que el portavoz socialista tenía un conocimiento «previo, cabal y profundo» de los asuntos incluidos en el orden del día.

La sentencia señala igualmente que la convocatoria fue notificada durante la tarde anterior al Pleno y que el expediente completo estuvo a disposición de los concejales socialistas. A ello añade que las cuestiones fundamentales ya habían sido debatidas e informadas con anterioridad.

Respecto a la celebración de la sesión, la resolución sostiene que los concejales del PSOE pudieron intervenir y ejercer su derecho al voto con normalidad, sin que se produjeran trabas que afectaran a su participación.

La magistrada también avala la urgencia de la convocatoria. Según recoge la resolución, continuar con la licitación resultaba necesario para evitar la paralización de «un servicio público básico obligatorio e imprescindible», teniendo en cuenta además la existencia de plazos legales y de ejecución que exigían acelerar la tramitación.

Por estos motivos, el recurso de José María Villalobos ha sido desestimado.

Una licitación marcada por varios recursos

La tramitación del nuevo contrato de limpieza de Utrera ha estado marcada durante los últimos meses por diferentes recursos.

El proceso arrancó después de que el Pleno municipal aprobara el 12 de septiembre de 2025 los pliegos para adjudicar el Servicio de Recogida de Residuos Urbanos, Limpieza Viaria y Punto Limpio.

Desde entonces, Villalobos, en representación del PSOE, presentó cuatro recursos ante el Tribunal Administrativo de Recursos Contractuales de la Junta de Andalucía, según la información facilitada por el Gobierno municipal.

Los dos primeros, registrados el 15 de octubre de 2025 y el 27 de enero de 2026, fueron estimados parcialmente y provocaron la suspensión cautelar de la licitación. Como consecuencia, el Ayuntamiento modificó los pliegos para adaptarlos a las resoluciones del tribunal y posteriormente reanudó el procedimiento.

Posteriormente se presentaron otros dos recursos, fechados el 8 de febrero y el 13 de abril.

El correspondiente a febrero fue desestimado por pérdida sobrevenida del objeto, al considerar el tribunal que las cuestiones planteadas ya habían sido abordadas anteriormente.

El recurso del 13 de abril también terminó siendo desestimado. Según ha señalado el alcalde, aquella resolución apreció temeridad en la actuación del recurrente y acordó imponer a Villalobos una sanción de 1.500 euros.

Jiménez acusa al PSOE de intentar retrasar el nuevo contrato

Durante su comparecencia, Francisco Jiménez ha vuelto a cargar contra la estrategia seguida por el PSOE en torno a esta licitación.

El alcalde considera que la sucesión de recursos tiene como objetivo retrasar la adjudicación del servicio. «La intención del PSOE es paralizar el contrato para retrasar el servicio», ha afirmado.

Jiménez también ha mostrado varias fotografías correspondientes al periodo comprendido entre 2018 y 2022 que, según ha explicado, fueron publicadas por ciudadanos en redes sociales y reflejan problemas relacionados con la limpieza de distintos puntos de Utrera durante el anterior mandato socialista.

El regidor ha utilizado estas imágenes para reprochar al anterior Gobierno municipal que no impulsara con suficiente antelación una nueva licitación ante la finalización del anterior contrato.

Según Jiménez, correspondía al PSOE haber previsto la situación antes del vencimiento del contrato en 2022 y haber promovido mejoras para un servicio que, a juicio del actual Gobierno local, ya presentaba importantes deficiencias.

Seis empresas optan al nuevo contrato de limpieza de Utrera

El Ayuntamiento confía ahora en poder continuar con la licitación tras esta última resolución judicial.

Francisco Jiménez ha señalado que el objetivo es proceder durante el mes de septiembre a la apertura formal de las ofertas presentadas por seis empresas y avanzar, a partir de ese momento, hacia la adjudicación definitiva.

El alcalde sostiene que el nuevo contrato permitirá reforzar de forma importante el servicio de recogida de residuos y limpieza viaria de la localidad.

«Será con el nuevo contrato cuando Utrera verá cubiertas todas sus necesidades, porque llevamos tres años trabajando para ello», ha afirmado Jiménez, quien asegura que el Gobierno municipal continuará adelante con el procedimiento.

Sobre la posibilidad de que Villalobos y el PSOE recurran la última resolución judicial, el alcalde considera probable que se produzca una nueva impugnación.

«No tengo ninguna duda de que lo van a hacer, pero que tampoco dude nadie de que yo no voy a permitir que vuelvan a parar la licitación», ha concluido.

De cumplirse los plazos anunciados por el Gobierno municipal, septiembre será un mes clave para el futuro del contrato de limpieza y recogida de residuos de Utrera, con la apertura de las seis ofertas empresariales y el inicio de la recta final hacia la adjudicación del servicio.

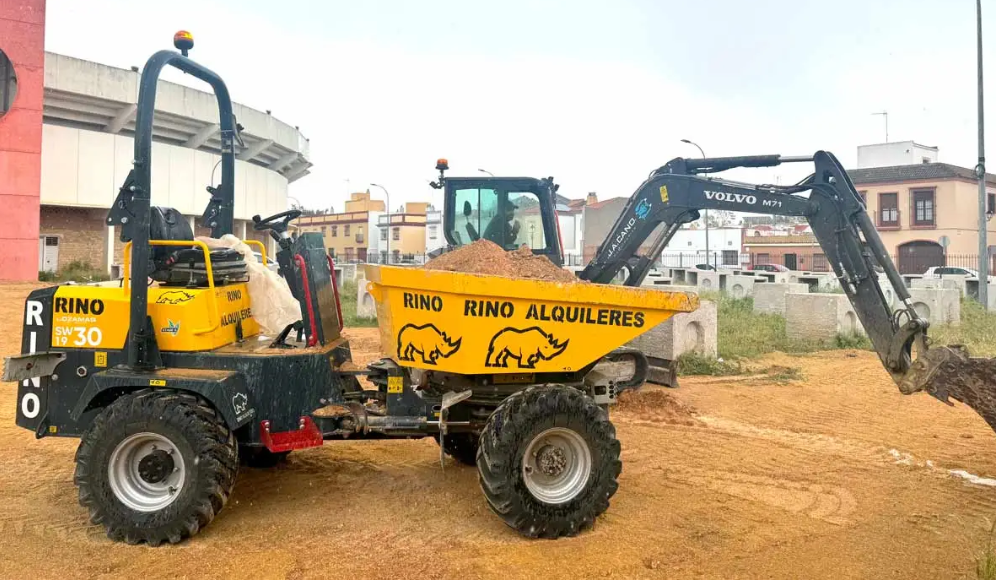

Utrera acometerá nuevas obras de asfaltado y pavimentación en 23 calles con una inversión de más de 625.000 euros

El Ayuntamiento de Utrera actuará también en vías de Guadalema de los Quintero, Trajano y Pinzón con trabajos de fresado, asfaltado y mejoras para reforzar la seguridad vial y peatonal

 El Ayuntamiento de Utrera prepara un nuevo proyecto de pavimentación y asfaltado que permitirá actuar en un total de 23 vías de Utrera y sus pedanías, con una inversión prevista de 625.707 euros.

Estas nuevas actuaciones se sumarán a los trabajos que ya se han venido desarrollando y que todavía continúan ejecutándose en algunas zonas del municipio.

El proyecto, denominado “Pavimentación en vías públicas de Utrera y pedanías”, contempla intervenciones tanto en el núcleo urbano de Utrera como en Guadalema de los Quintero, Trajano y Pinzón.

Fresado, asfaltado y mejoras en las calles de Utrera

Los trabajos previstos se adaptarán al estado y las necesidades de cada una de las vías e incluirán fresado, asfaltado y distintas mejoras complementarias.

El objetivo de estas obras es actuar sobre calzadas que presentan un importante deterioro como consecuencia del uso y de los efectos provocados por los últimos temporales.

Además de mejorar el estado de conservación del viario, las actuaciones buscan reforzar la seguridad del tráfico rodado y mejorar las condiciones de los cruces peatonales.

Estas son las calles de Utrera donde se actuará

En el núcleo de Utrera, el proyecto contempla actuaciones en las siguientes vías:

Calle Doña Marcela

Calle Doña Enriqueta

Calle Flechazo

Calle Ferrocarril

Calle Río Barbate

Calle Rafael González Cordero

Calle Paloma

Calle Cigüeña

Calle Perdiz

Calle Ruiseñor

Calle Constelación Cefeo

Calle Murube

Calle Julio González Tirado

Barriada El Tinte

Calles incluidas en Trajano

En la pedanía de Trajano está previsto intervenir en cuatro vías:

Calle San Pedro

Calle Séneca

Ronda de los Jinetes

Ronda del Rocío

Actuaciones previstas en Pinzón

En Pinzón, las obras de pavimentación afectarán a:

Ronda del Este

Calle Campiña

Calle Marisma

Calle Algodón

Una actuación en Guadalema de los Quintero

Por su parte, en Guadalema de los Quintero el proyecto contempla la actuación en la calle Madreselva.

Más de 625.000 euros para mejorar el pavimento

El presupuesto total previsto para estas nuevas actuaciones asciende a 625.707 euros.

La financiación procederá de una subvención correspondiente al Plan Provincial de Cooperación en Obras y Servicios 2026 de la Diputación de Sevilla.

Con este nuevo proyecto se ampliarán las actuaciones sobre el viario público de Utrera y sus pedanías, interviniendo especialmente en aquellas calzadas que presentan un mayor deterioro y mejorando las condiciones de circulación y seguridad para vehículos y peatones.

El Plan de Asfaltado llega a las avenidas José Dorado Alé y General Giráldez de Utrera

Las obras afectarán al tramo entre la rotonda del Polígono El Torno y la plaza de la Trianilla, con trabajos de fresado durante esta semana y asfaltado nocturno del 17 al 22 de agosto

El Plan de Asfaltado de Utrera continúa avanzando y esta semana llega a dos de las principales vías de acceso y salida de la ciudad: las avenidas Alcalde José Dorado Alé y General Giráldez. La actuación comprende el tramo situado entre la rotonda del Polígono Industrial El Torno y la plaza de la Trianilla.

Los trabajos obligarán a realizar modificaciones temporales en la circulación, aunque se han previsto desvíos y una ejecución por tramos para intentar reducir las molestias a los conductores.

Esta intervención forma parte del programa de Pavimentación en Vías Públicas de Utrera, que cuenta con una inversión superior a 1,5 millones de euros y que ya ha permitido actuar en numerosas calles y avenidas del municipio.

Fresado de la calzada hasta el 14 de agosto

La primera fase de las obras corresponde al fresado de la calzada, necesario antes de colocar la nueva capa de asfalto. Estos trabajos se desarrollarán hasta el viernes 14 de agosto, principalmente en horario de mañana.

La actuación se realizará inicialmente sobre uno de los carriles, comenzando por el derecho en el sentido de la circulación, junto al acerado exterior.

Durante estas labores se producirán estrechamientos de la calzada, aunque está previsto mantener la circulación de vehículos. Al término de cada jornada se retirará la ocupación del carril afectado para recuperar la circulación habitual.

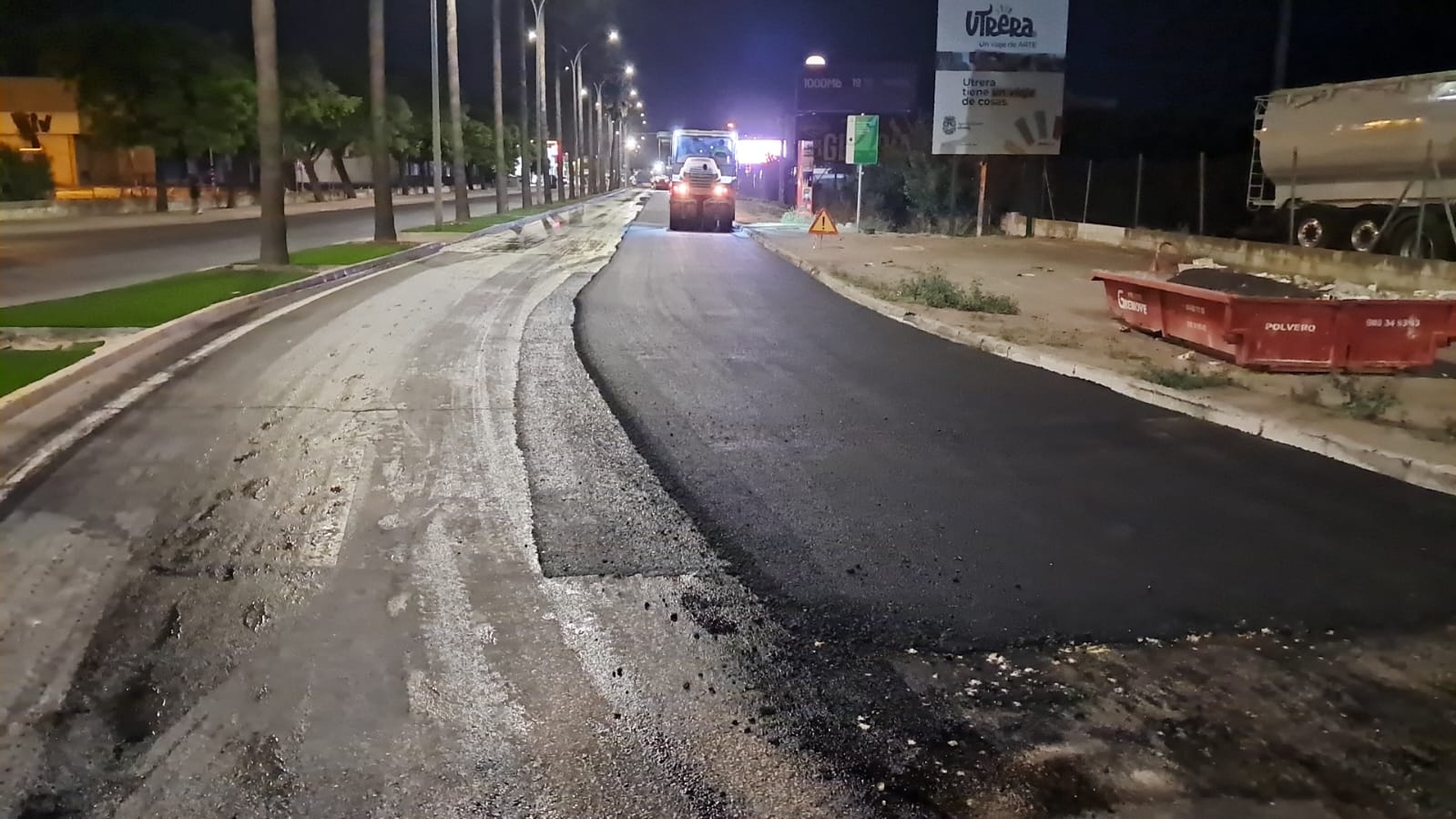

Asfaltado nocturno en Utrera del 17 al 22 de agosto

La fase principal comenzará el lunes 17 de agosto, cuando está previsto iniciar la colocación del nuevo asfalto en ambas avenidas.

Para reducir el impacto sobre el tráfico, las obras se ejecutarán en horario nocturno, entre las 21:00 y las 06:00 horas, prolongándose hasta la mañana del sábado 22 de agosto.

El asfaltado comenzará en la rotonda del Polígono Industrial El Torno y avanzará en dirección a la plaza de la Trianilla, dividiéndose la intervención en diferentes tramos comprendidos entre rotondas.

Durante las obras será necesario cortar los dos carriles del tramo en ejecución en sentido de entrada a Utrera. Los vehículos serán desviados hacia la calzada de salida, que quedará habilitada temporalmente para permitir la circulación en ambos sentidos, separados mediante señalización y conos.

El primer tramo afectado será entre El Torno y la calle Almazara

Según la planificación prevista, durante la primera noche se trabajará desde la rotonda de El Torno hasta la rotonda situada en la intersección con la calle Almazara.

En las jornadas posteriores, las máquinas continuarán avanzando hacia la plaza de la Trianilla siguiendo el mismo sistema, de manera que los cortes afecten únicamente al tramo en el que se esté trabajando en cada momento.

Una vez que las obras alcancen el último sector próximo a la plaza de la Trianilla, sin llegar a la rotonda donde se encuentra la escultura dedicada a Bambino, los trabajos continuarán en sentido inverso para completar el asfaltado.

Cada mañana, a partir de las 06:00 horas, está previsto que finalicen las restricciones y que la avenida vuelva a quedar abierta al tráfico con normalidad hasta las 21:00 horas, cuando comenzará un nuevo turno nocturno.

El calendario podría experimentar modificaciones dependiendo del ritmo de los trabajos y de la superficie que pueda asfaltarse durante cada jornada.

El Ayuntamiento pide prudencia a los conductores

El delegado municipal de Obras e Infraestructuras, José A. López León, ha pedido a los conductores que extremen la precaución durante estos días ante los cambios temporales en la circulación y que respeten la señalización provisional instalada en las zonas afectadas.

López León también ha avanzado que ya se está trabajando en la preparación de un nuevo plan de asfaltado para Utrera, con el objetivo de incorporar zonas de la localidad que han quedado pendientes en la actual programación.

Con esta nueva actuación, el programa municipal de pavimentación entra en una de sus fases más visibles al intervenir sobre dos importantes avenidas de Utrera y uno de los principales itinerarios utilizados diariamente para entrar y salir de la ciudad.

VOX Utrera alerta de que el Gobierno local vuelve a confiar en ingresos urbanísticos que ya fallaron en 2025

La formación sostiene que el Ayuntamiento de Utrera estaría financiando gastos corrientes con previsiones de ingresos extraordinarios vinculados al Urbanismo y reclama al alcalde, Curro Jiménez, que explique qué ocurrirá si finalmente no se cumplen.

VOX Utrera ha mostrado su preocupación por las previsiones de ingresos incluidas en las cuentas municipales y ha advertido de que el Gobierno local vuelve a confiar en ingresos extraordinarios procedentes de la tramitación de expedientes urbanísticos que, según la formación, ya quedaron muy por debajo de lo previsto durante 2025.

El coordinador de VOX en Utrera, José Miguel Jiménez, asegura que el Pleno celebrado el pasado 30 de julio dejó una cuestión que considera especialmente preocupante: la utilización de este tipo de ingresos para sostener gastos de carácter corriente y permanente.

«En términos sencillos, se comprometen gastos continuados contando con unos ingresos que no están garantizados», señala Jiménez.

VOX cifra en torno al 30 % los ingresos recaudados en 2025

Según los datos expuestos por VOX, durante 2025 solo se habría recaudado alrededor del 30 % de lo inicialmente previsto en determinadas partidas relacionadas con estos ingresos extraordinarios.

La formación critica que, pese a este desfase, el Gobierno municipal vuelva a contemplar unas previsiones similares y señala también las observaciones realizadas por la Intervención municipal de cara a la aprobación definitiva de las cuentas.

Ante esta situación, José Miguel Jiménez reclama al alcalde de Utrera, Curro Jiménez, que explique públicamente «en qué datos se apoyan estas previsiones y qué ocurrirá si los ingresos vuelven a quedar muy por debajo de lo esperado».

VOX advierte de que, si finalmente esos ingresos no llegan en la cuantía prevista, el Ayuntamiento podría verse obligado a reducir gastos o determinadas partidas. La formación plantea además que, si no se ajustara el gasto, una de las posibles consecuencias podría ser un incremento de la presión fiscal sobre los vecinos.

Críticas a la gestión del Urbanismo en Utrera

VOX relaciona parte del problema con la actual organización del área de Urbanismo y dirige sus críticas hacia la delegada municipal María José Blanquero.

José Miguel Jiménez considera que parte del incumplimiento de las previsiones de ingresos extraordinarios estaría relacionado con lo que califica como una estrategia «electoralista», al entender que se estarían priorizando determinados proyectos de mayor repercusión pública frente a expedientes ordinarios, entre ellos las licencias de obras solicitadas por vecinos.

La formación centra especialmente sus críticas en la denominada Unidad Aceleradora de Proyectos del Ayuntamiento de Utrera.

Según VOX, este mecanismo no estaría consiguiendo agilizar el funcionamiento del Urbanismo municipal en su conjunto, sino concentrando los recursos disponibles en determinados proyectos considerados prioritarios.

El partido sostiene además que anteriormente ya existía la posibilidad de priorizar determinados expedientes cuando concurrieran razones justificadas de interés público mediante la correspondiente autorización motivada.

VOX denuncia retrasos en licencias y expedientes urbanísticos

Uno de los principales argumentos de la formación es la falta de personal suficiente para atender simultáneamente los proyectos considerados prioritarios y la actividad urbanística ordinaria.

«El problema es que los técnicos de Urbanismo siguen siendo prácticamente los mismos», señala VOX.

A juicio del partido, cuando los empleados municipales deben concentrar su trabajo en determinados proyectos complejos, disminuye la capacidad disponible para tramitar licencias de obras, autorizaciones y expedientes de vecinos, autónomos y pequeñas empresas de Utrera.

VOX considera que esta situación genera un doble efecto: por un lado, aumenta los tiempos de espera para los ciudadanos y empresas que tienen expedientes pendientes y, por otro, dificulta la obtención de los propios ingresos municipales asociados a estas tramitaciones.

La formación reclama, por ello, un refuerzo suficiente del personal del área de Urbanismo que permita afrontar los retrasos acumulados sin perjudicar la gestión ordinaria.

«Sin más técnicos ni medios, cualquier prioridad extraordinaria se paga con una mayor demora en la gestión ordinaria», sostiene VOX, que acusa al Gobierno municipal de generar un Ayuntamiento «a dos velocidades».

Según la formación, existiría «una vía rápida para los proyectos que ofrecen fotografías, titulares y rentabilidad electoral, y otra lenta para las necesidades cotidianas de los utreranos».

VOX pide explicaciones a Curro Jiménez antes de aprobar definitivamente el presupuesto

José Miguel Jiménez responsabiliza finalmente al alcalde de Utrera de la gestión del conjunto del Gobierno municipal y le reclama que responda a las cuestiones planteadas antes de que se produzca la aprobación definitiva del presupuesto.

«El alcalde no es un espectador: dirige el Gobierno municipal y debe aclarar las cuestiones señaladas por Intervención antes de la aprobación definitiva del presupuesto», concluye el coordinador de VOX en Utrera.

La formación insiste en que el Gobierno local debe justificar con datos las previsiones de ingresos urbanísticos y explicar qué medidas adoptaría el Ayuntamiento en caso de que la recaudación vuelva a situarse muy por debajo de las cantidades presupuestadas.

Título SEO: VOX Utrera alerta por las previsiones de ingresos urbanísticos del Ayuntamiento

Meta descripción: VOX Utrera cuestiona las previsiones de ingresos urbanísticos del Ayuntamiento y reclama a Curro Jiménez explicaciones sobre el presupuesto municipal y los retrasos en Urbanismo.

Slug recomendado: vox-utrera-ingresos-urbanisticos-presupuesto-ayuntamiento

Palabra clave principal: VOX Utrera

Palabras clave secundarias: Ayuntamiento de Utrera, presupuesto Utrera, Urbanismo Utrera, ingresos urbanísticos Utrera, Curro Jiménez, licencias de obras Utrera, José Miguel Jiménez, Unidad Aceleradora de Proyectos.

Extracto para portada: VOX Utrera cuestiona las previsiones de ingresos urbanísticos incluidas en las cuentas municipales y pide al alcalde, Curro Jiménez, que explique qué medidas adoptará el Ayuntamiento si vuelve a producirse un importante desfase en la recaudación.
